Administrația de Stat a Drumurilor informează despre progresul lucrărilor de construcție a drumului M3 Chișinău-Comrat-Giurgiulești-frontiera cu România (ocolirea or. Vulcănești), km 0,000 – km 8,580.
În prezent, progresul fizic de execuție a lucrărilor a atins 68%, înregistrând un progres de 1,85% în ultima săptămână.
În șantier sunt mobilizați un număr de 178 de muncitori și 118 utilaje speciale.
Pe parcursul săptămânii trecute au fost executate următoarele lucrări:

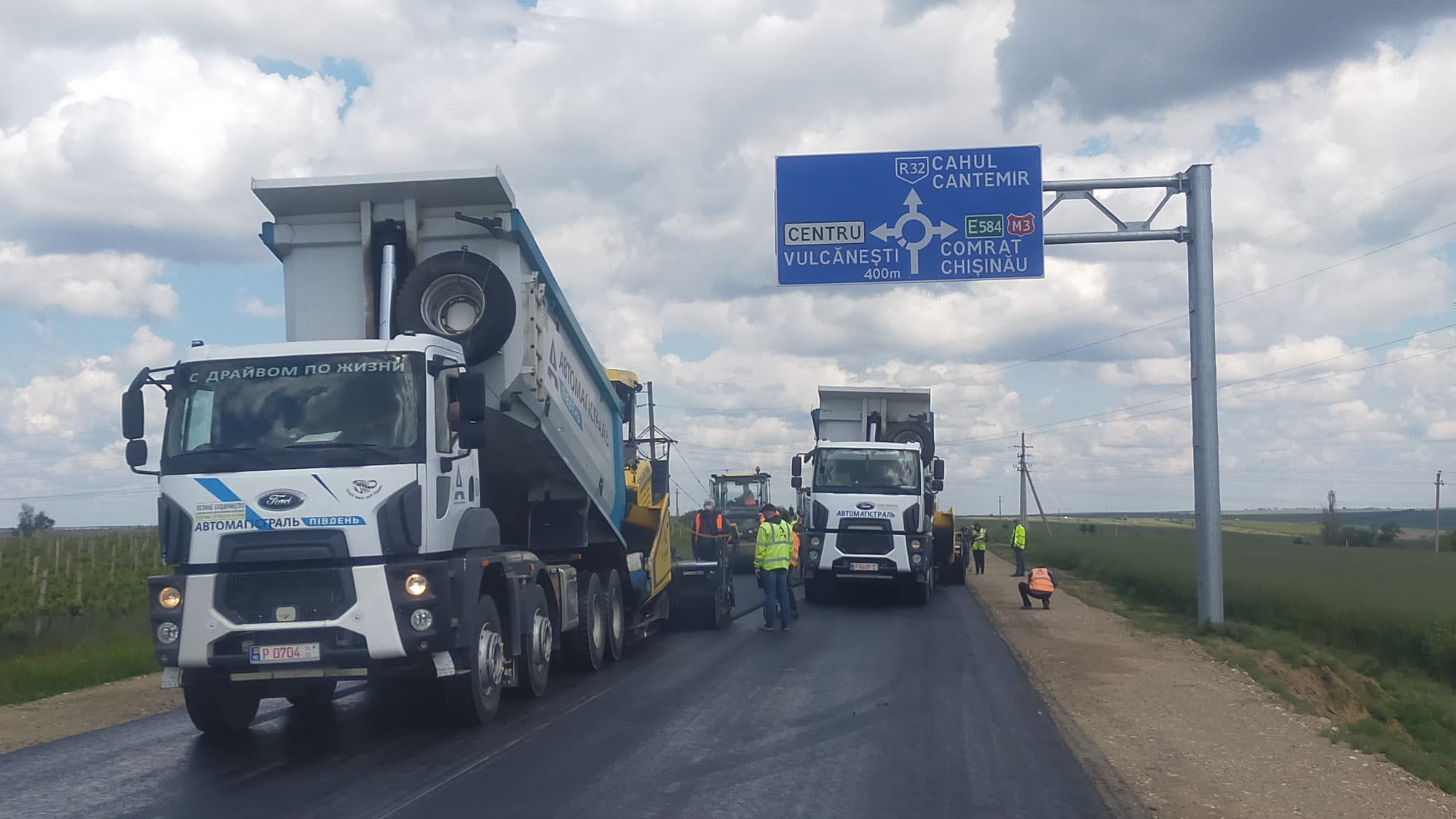

- aplicarea stratului de bază BAD pe sectorul km 6+880 – km 7+530;

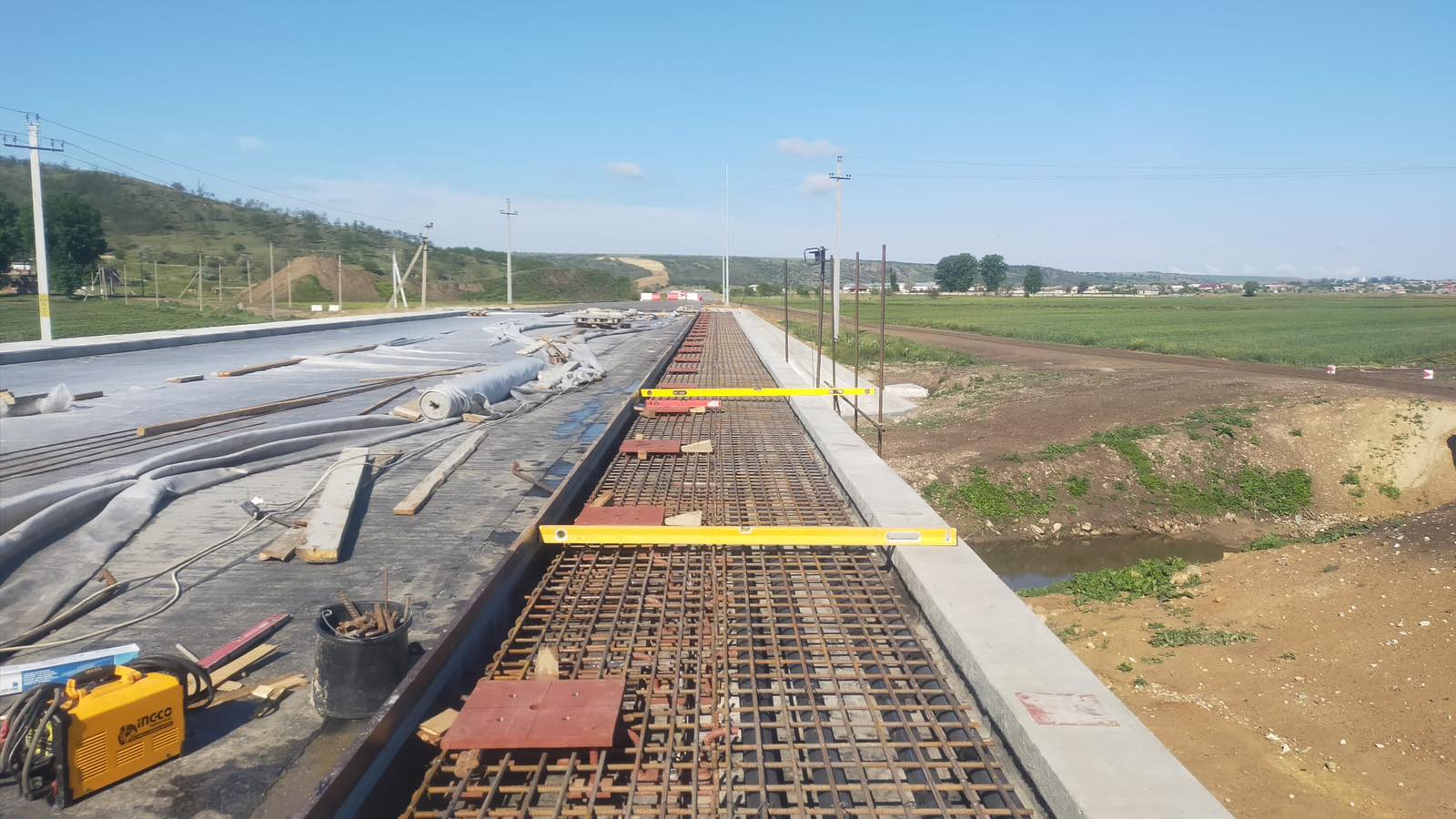

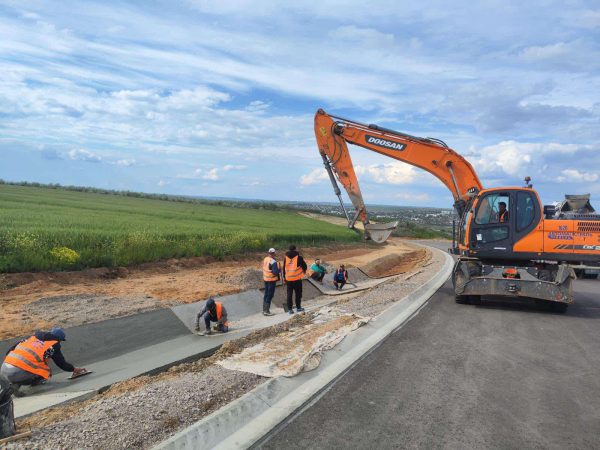

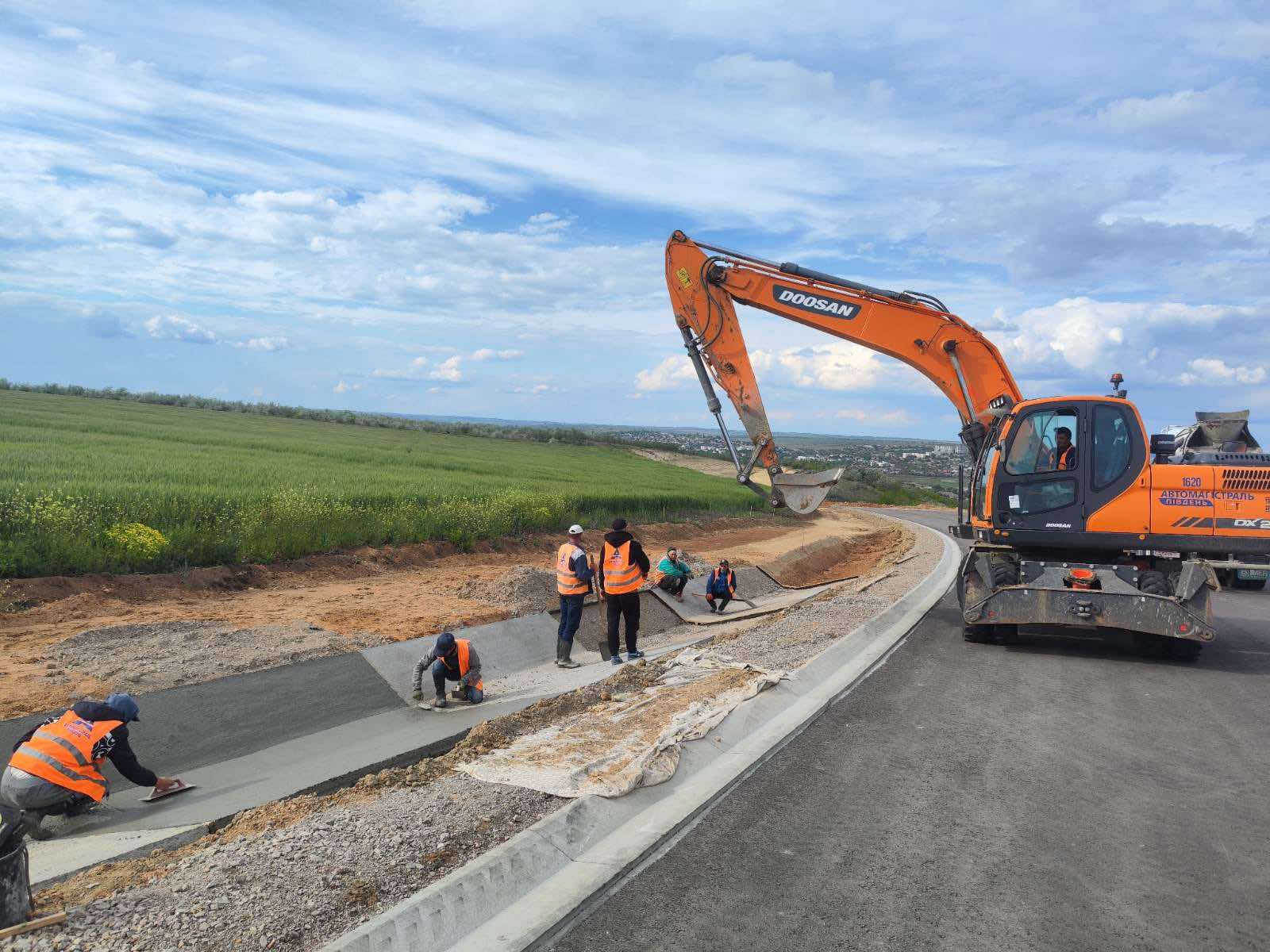

- betonarea trotuarelor la km 2+965;

- execuția rambleului pe sectorul km 4+770 – km 4+959;
- construcția șanțurilor de beton la km 2+765-km 2+800, km 5+760-5+890.
În execuție:
- amorsarea stratului de bază la km 0+100-1+600 și 2+985-4+350;

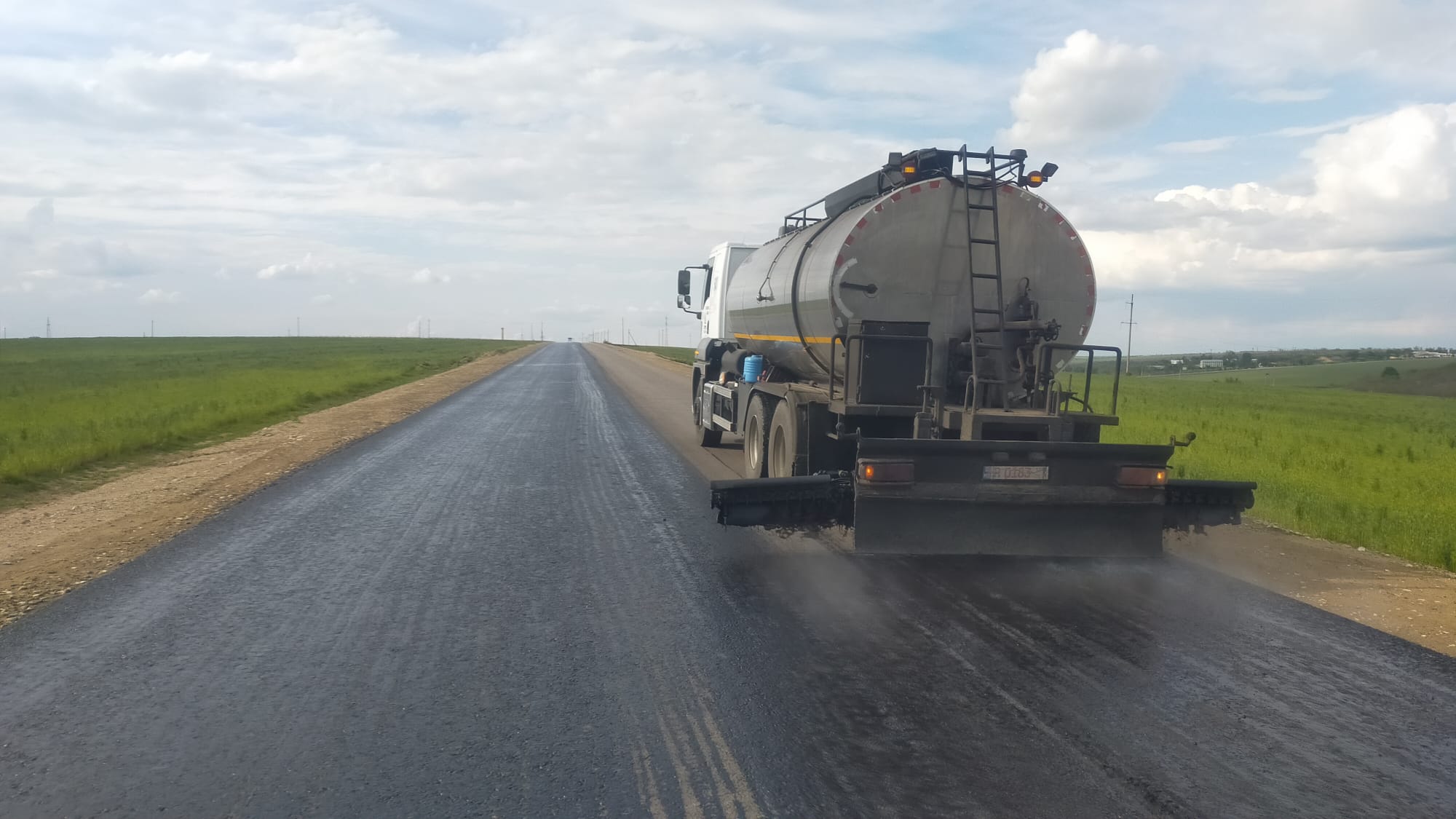

- aplicarea stratului de uzură la km 2+652 și km 0+100-1+600.
Pentru luna mai, antreprenorul are planificată demararea lucrărilor de execuție a stratului de binder pe întreaga lungime a sectorului.
Acest proiect este realizat de Guvernul Republicii Moldova prin Administraţia de Stat a Drumurilor cu sprijinul Băncii Europene pentru Reconstrucție și Dezvoltare (BERD).
